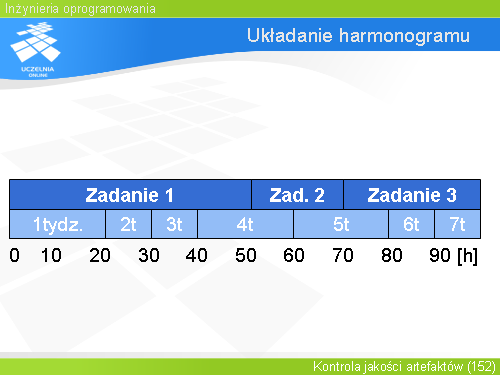

Układanie harmonogramu(4)

Układanie harmonogramu(4)


I dochodzi jeszcze trzecie zadanie o pracochłonności 30 godzin. Jak widać, całe przedsięwzięcie skończy się po siedmiu tygodniach. Gdybyśmy po prostu podzielili łączną pracochłonność przez 40 godzin pracy w tygodniu, to otrzymalibyśmy nader optymistyczny wynik – przedsięwzięcie trwałoby niecałe 3 tygodnie. Tyle tylko, że na etapie realizacji ten optymizm mógłby nas niepotrzebnie kosztować nieprzespane noce i być źródłem niepotrzebnego stresu. Uwzględniając inne zobowiązania zapisane już w kalendarzu i współczynnik dostępności jesteśmy w stanie bardziej realnie podchodzić do podejmowania zobowiązań.
